城市地下綜合管廊建成后,會因為各種原因產生滲漏水,嚴重影響管廊內設備、管線、電纜的安全使用,采用堵、排、防、抗相結合,剛柔相濟、因地制宜的原則,用綜合整治的方法來解決了地下綜合管廊滲漏水的問題。

下面讓我們一起來看看青龍湖北鄧波團隊是如何維修城市綜合管廊滲漏工程的吧。
一、工程案例簡介
荊州大道綜合管廊是新建項目,由于工期緊張各班組交叉施工,成品保護沒做到位,同工序班組之間分段責任不清楚,導致混凝土結構不密實,節點部位防水層失效,伸縮縫、管口、施工縫等多處漏水,漏水比較嚴重。


青龍湖北鄧波承接該項目后,從勘察、簽約、設計至進場、施工、驗收,前后不到3個月時間,并將滲漏堵住,防水效果非常讓業主滿意。

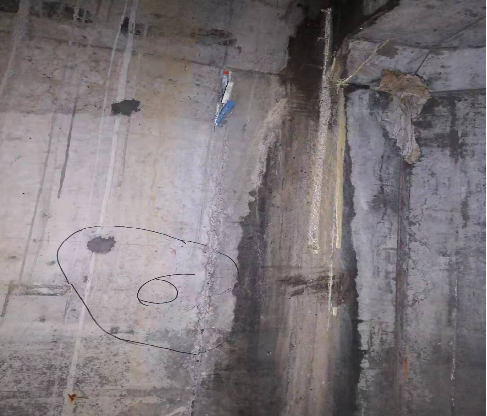

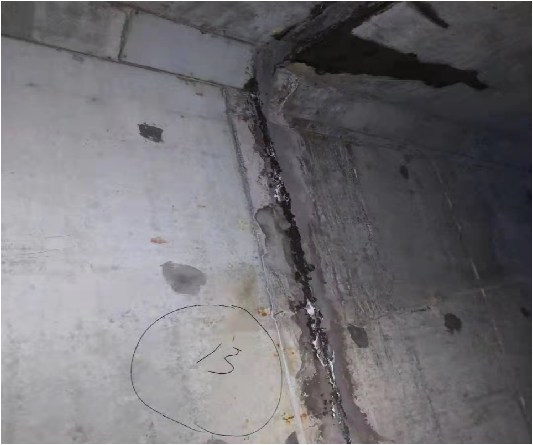

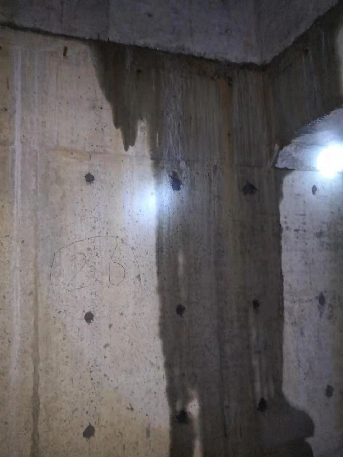

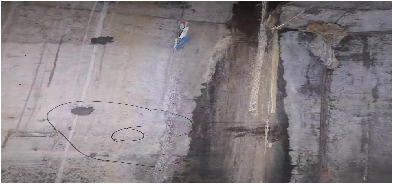

二、工程滲漏情況分析和措施

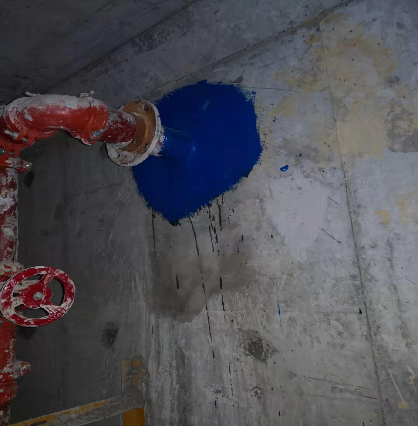

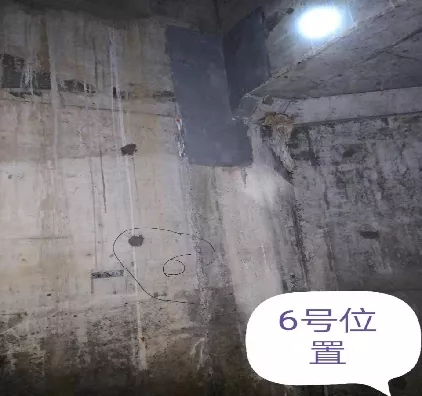

1、集水坑排水管穿墻套管裝錯導致法蘭壓蓋裝不上,漏水嚴重。

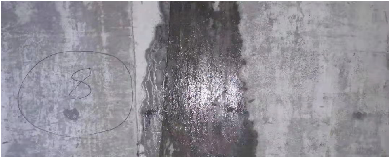

2、伸縮縫止水帶嚴重位移,有的地方甚至沒有放,防水失效。

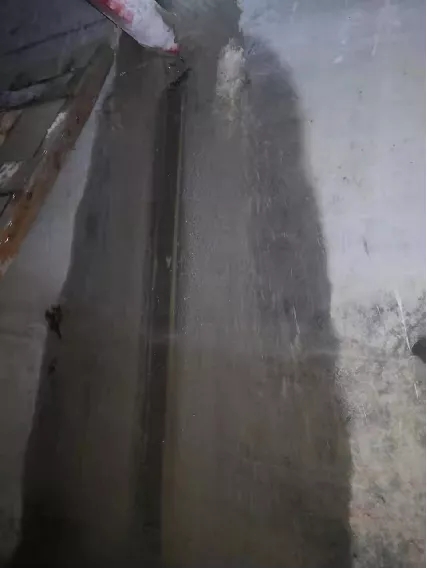

3、吊裝口、分支井剪力墻超高,留有施工縫且未做防水附加層。

三、工程滲漏情況分析和措施
1、施工位置:管口

第一步:管口開槽清理
第二步:橡膠止水條填充,聚酯布浸潤全能膠嵌入
第三步:堵漏靈壓密實止明水
第四步:基面處理干燥
第五步:環氧砂漿封口
第六步:全能膠涂刷

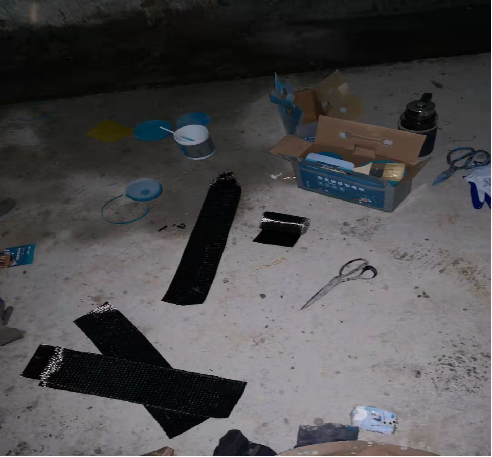

材料部分:橡膠止水條、聚酯布、青龍全能膠、堵漏靈、環氧砂漿

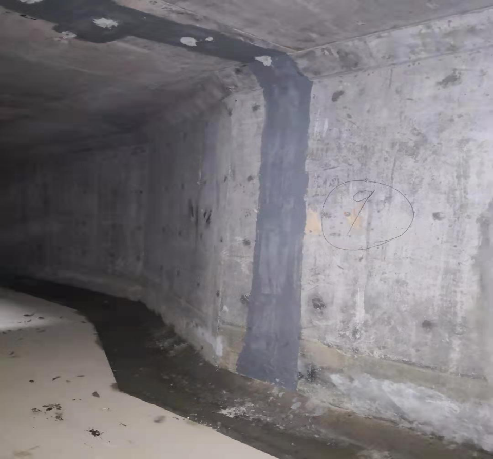

2、施工位置:伸縮縫

第一步:伸縮縫鑿槽
第二步:堵漏靈埋釘
第三步:注水凝膠
第四步:基面處理干燥,取釘,刷加固二合一
第五部:刷全能膠,做麻面
第六步:環氧砂漿封槽
第七步:涂刷加固二合一
第八步:涂刷全能膠
材料部分:堵漏靈、青龍加固二合一、青龍耐久水凝膠、聚酯布、青龍全能膠、環氧砂漿。

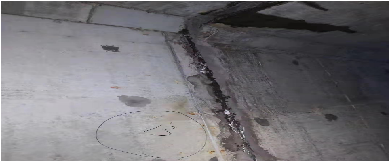

3、施工位置:施工縫

第一步:施工縫兩邊松動鑿除
第二步:基面用堵漏靈壓實,壓平

第三步:打孔,注堵漏膠,取釘
第四步:基面處理干燥,涂刷加固二合一
第五步:建筑裂縫貼

第六步:顏色恢復
材料部分:青龍快速堵漏靈、青龍三縫貼、止水條、青龍加固二合一

4、施工要點:
1)鐵套管和鐵管中間止水條施工完要預留5cm-7cm深度。
2)聚酯布長度要合適,先試填一下,再浸膠。
3)加固二合一和石英砂攪拌后快初凝時再用,一定要壓緊。(基面一定要處理干燥,可用烤燈烤干燥)
4)伸縮縫注漿料按實際情況調整漿料凝固時間,試配。
5)注漿順序下往上,出漿后繼續加壓并未有新的出漿點為止。
6)建筑裂縫貼里面的炭纖維布粘貼方向為橫豎交替。

四、工程方案優勢分析
一、了解地理環境、結構原理和漏水根源,根據甲方要求確定最優方案,最合適材料。
二、先止水,后堵漏,再加固。
三、施工中運用多種材料,做到剛柔并濟,適應多種基面和結構;并采用多重設防的原理, 對產生形變部位預留卸力的地方,達到甲方要求。
四、部分工序在具備防水的同時能起到加固作用,提高結構強度,延長防水壽命。
若要了解更詳細的維修方案細節,歡迎咨詢青龍技術團隊。
- 2025-01-09
信心為帆,破浪前行,第八屆青龍節豪華郵輪上舉行 - 2025-01-09
回顧2024 | 青龍防水十大高光時刻,續寫輝煌篇章! - 2024-12-23
全新升級,防水補漏全能培訓班來襲,你準備好了嗎? - 2024-12-10
青龍防水閃耀中國建筑防水協會40周年紀念大會 - 2024-12-03
瓷磚鋪貼前為什么要“泡澡”?看這里! - 2024-12-02
防水施工中防水層厚度:被忽視的關鍵要素及相關要點 - 2024-11-04
千萬不要在瓷磚背膠未干透的情況下貼瓷磚 - 2024-11-04
美縫不掉坑,這幾個施工細節一定要做好 - 2024-09-24
揭秘!防水行業首個專業短視頻變現訓練營開班內幕 - 2024-09-06
抓緊機會!瓷磚空鼓培訓第五期,名額有限,先到先得!
